南淝河大橋今年9月完工 長江西路創新大道節點國慶通車
相關標簽: [!--togo.keyword--]
摘要: 目前,合肥市上海路工程和長江西路立交工程都有最新進展。今年9月底,上海路南淝河大橋主橋可完成施工,春節前道路可通車。長江西路立交工程方面,創新大道節點將于今年10月1日前完成通車。
6月18日,據合肥市重點局消息,目前,合肥市上海路工程和長江西路立交工程都有最新進展。今年9月底,上海路南淝河大橋主橋可完成施工,春節前道路可通車。長江西路立交工程方面,創新大道節點將于今年10月1日前完成通車。
上海路工程:
分三個標段進行施工
上海路工程分為三個標段進行施工,一標段(裕溪路-方興大道)為裕溪路-合福高鐵以北,全長4.785km,寬45-75米,雙向6-8車道。一標段范圍內共有橋梁三處,地道一處,泵站一處,橋梁分別為南淝河大橋、祁門路-龍川路跨線橋及潭渡路人行天橋,地道為上海路下穿郎溪路地道,泵站為郎溪路泵站。
上海路二標北起哈爾濱路,南至錦繡大道,中間連接長春街、繁華大道、沈陽路、大連路、延安路、蘭州路、太原路、花園大道、黃河路。設計樁號為K5+000-K10+490,共5.49公里,設計時速為60km/h。
上海路三標(錦繡大道—方興大道),北接上海路跨錦繡大道橋南落地點(樁號K10+490),南與現狀方興大道交叉口以北順接(K13+480),道路全長2.99km,標準段紅線寬度為76m。工程主要建設內容:道路、排水、地道、天橋、泵站、信號監控土建、照明、綠化種植土換填等。
南淝河大橋主橋9月底完成

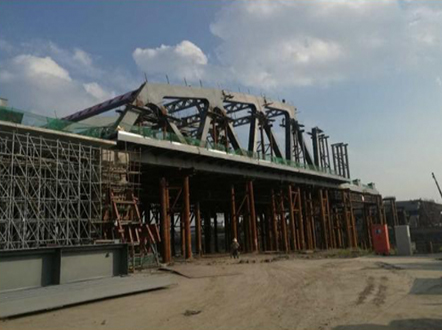

據介紹,一標段目前橋梁下部結構全部完成,南淝河大橋主橋完成70%,引橋完成95%;祁門路龍川路跨線橋完成85%。根據工程進展,南淝河大橋主橋9月底完成;祁門路、龍川路跨線橋9月底完成;郎溪路地道10月底完成。道路工程12月底完成,春節前完工通車。
二標段全線地面道路基本放行,大連路跨線橋、花園大道跨線橋已完工放行,黃河路下穿上海路地道基本施工完畢,因繁華大道跨線橋、錦繡大道跨線橋、延安路跨線橋受110kv供電高壓桿線影響,暫未全部完工。10月中旬將完成延安路跨線橋樁基施工。12月份完成延安路跨線橋承臺和墩柱施工。春節前延安路跨線橋完成。
三標段道路挖土方完成90%、灰土施工完成70%;雨污水管道完成75%;地道結構完成50%;泵站土建完成50%。根據工程進展,11月底完成主線地道框架結構施工,春節前完工。
長江西路立交工程:
創新大道節點國慶節前完成通車
長江西路與沿線道路立交工程,規劃為城市快速路,現狀道路東西走向,結合軌道交通2號線實施,同步進行長江西路快速化改造。改造內容有:方興大道、長江大道、創新大道、楓林路四個節點及山湖路人行天橋,改造全長7.505km。主要施工內容有:道路、橋梁、排水、照明、站廳等工程。合同工期18個月,合同總價3.5540億元。
截至目前,方興大道節點第一階段(2017年4月15日封閉)敞口段擋墻,累計完成224米(共277米),占總量81%。頂管累計完成180(共352米),占總量51%;創新大道節點上,第一階段(2017年3月22日封閉),目前橋梁下部結構已全部完成;支架搭設已全部完成;楓林路第一階段(2017年3月15日封閉),擋墻已全部完成。
根據施工進展,創新大道節點主線橋梁計劃8月15日完成,10月1日完成通車;長江大道節點,地面道路計劃2018年4月30日完成通車;楓林路節點下穿通道計劃2018年7月1日完成;方興大道節點,南側擋墻、暗埋段及下穿道路計劃9月30日完成,北側南側擋墻、暗埋段計劃2018年4月15日完成。
